4 土石方與地基處理
4.1 一般規定
4.1.1 建設單位應向施工單位提供施工影響范圍內地下管線(構筑物)及其他公共設施資料,施工單位應采取措施加以保護。
4.1.2 給排水管道工程的土方施工,除應符合本章規定外,涉及圍堰、深基(槽)坑開挖與圍護、地基處理等工程,還應符合現行國家標準《給水排水構筑物工程施工及驗收規范》GB50141及國家相關標準的規定。
4.1.3 溝槽的開挖、支護方式應根據工程地質條件、施工方法,周圍環境等要求進行技術經濟比較,確保施工安全和環境保護要求。
4.1.4 溝槽斷面的選擇與確定應符合下列規定:
1 槽底寬、槽深、分層開挖高度、各層邊坡及層間留臺寬度等,應方便管道結構施工,確保施工質量和安全,并盡可能減少挖方和占地;
2 做好土(石)方平衡調配,盡可能避免重復挖運;大斷面深溝槽開挖時,應編制專項施工方案;
3 溝槽外側應設置截水溝及排水溝,防止雨水浸泡溝槽。
4.1.5 溝槽開挖至設計高程后應由建設單位會同設計、勘察、施工、監理單位共同驗槽;發現巖、土質與勘察報告不符或有其他異常情況時,由建設單位會同上述單位研究處理措施。
4.1.6 溝槽支護應根據溝槽的土質、地下水位、溝槽斷面、荷載條件等因素進行設計;施工單位應按設計要求進行支護。
4.1.7 土石方爆破施工必須按國家有關部門的規定,由有相應資質的單位進行施工。
4.1.8 管道交叉處理應符合下列規定;
1 應滿足管道間最小凈距的要求,且按有壓管道避讓無壓管道、支管道避讓干線管道、小口徑管道避讓大口徑管道的原則處理;
2 新建給排水管道與其他管道交叉時,應按設計要求處理;
施工過程中對既有管道進行臨時保護時,所采取的措施應征求有關單位意見;
3 新建給排水管道與既有管道交叉部位的回填壓實度應符合設計要求,并應使回填材料與被支承管道貼緊密實。
4.1.9 給排水管道鋪設完畢并經檢驗合格后,應及時回填溝槽。
回填前,應符合下列規定:
1 預制鋼筋混凝土管道的現澆筑基礎的混凝土強度、水泥砂漿接口的水泥砂漿強度不應小于5MPa;
2 現澆鋼筋混凝土管渠的強度應達到設計要求;
3 混合結構的短形或拱形管渠,砌體的水泥砂漿強度應達到設計要求;
4 井室、雨水口及其他附屬構筑物的現澆混凝土強度或砌體水泥砂漿強度應達到設計要求;
5 回填時采取防止管道發生位移或損傷的措施;
6 化學建材管道或管徑大于900mm的鋼管、球墨鑄鐵管等柔性管道在溝槽回填前,應采取措施控制管道的豎向變形;
7 雨期應采取措施防止管道漂浮。
4.2 施工降排水
4.2.1 對有地下水影響的土方施工,應根據工程規模、工程地質、水文地質、周圍環境等要求,制定施工降排水方案,方案應包括以下主要內容:
1 降排水量計算;
2 降排水方法的選定;
3 排水系統的平面和豎向布置,觀測系統的平面布置以及抽水機械的選型和數量;
4 降水井的構造,井點系統的組合與構造,排放管渠的構造、斷面和坡度;
5 電滲排水所采用的設施及電極;
6 沿線地下和地上管線、周邊構(建)筑物的保護和施工安全措施。
4.2.2 設計降水深度在基坑(槽)范圍內不應小于基坑(槽)底面以下0.5m。
4.2.3 降水井的平面布置應符合下列規定:
1 在溝槽兩側應根據計算確定采用單排或雙排降水井,在溝槽端部,降水井外延長度應為溝槽寬度的1~2倍;
2 在地下水補給方向可加密,在地下水排泄方向可減少。
4.2.4 降水深度必要時應進行現場抽水試驗,以驗證并完善降排水方案。
4.2.5 采取明溝排水施工時,排水井官布置在溝槽范圍以外,其間距不宜大于150m。
4.2.6 施工降排水終止抽水后,降水井及拔除井點管所留的孔洞,應及時用砂石等填實;地下水靜水位以上部分,可采用黏土填實。
4.2.7 施工單位應采取有效措施控制施工降排水對周邊環境的影響。
4.3 溝槽開挖與支護
4.3.1 溝槽開挖與支護的施工方案主要內容應包括:
1 溝槽施工平面布置圖及開挖斷面圖;
2 溝槽形式、開挖方法及堆土要求;
3 無支護溝槽的邊坡要求:有支護溝槽的支撐形式、結構、支拆方法及安全措施;
4 施工設備機具的型號、數量及作業要求;
5 不良土質地段溝槽開挖時采取的護坡和防止溝槽坍塌的安全技術措施;
6 施工安全、文明施工、沿線管線及構(建)筑物保護要求等。
4.3.2 溝槽底部的開挖寬度,應符合設計要求:設計無要求時,可按下式計算確定:
B=D0+2(b1+b2+b3) (4.3.2)
式中B——管道溝槽底部的開挖寬度;
D0——管外徑;

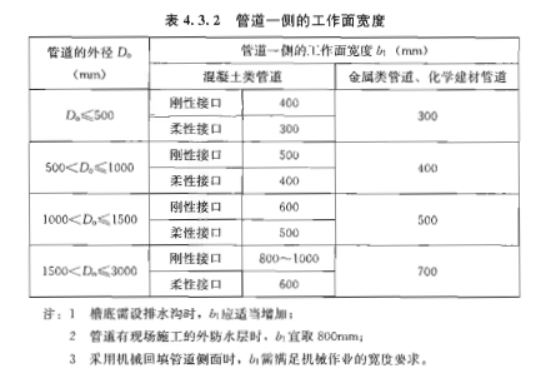

b1——管道一側的工作面寬度,可按表4.3.2選?。?/span>
b2——有支撐要求時,管道一側的支撐厚度,可取150~200mm;
b3——現場澆筑混凝土或鋼筋混凝土管渠一側模板的厚度。

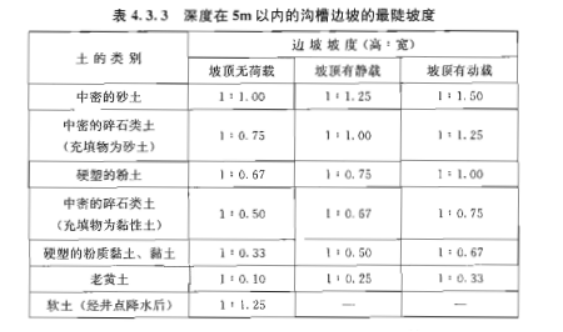

4.3.3 地質條件良好、土質均勻、地下水位低于溝槽底面高程,且開挖深度在5m以內、溝槽不設支撐時,溝槽邊坡最陡坡度應符合表4.3.3的規定。

4.3.4 溝槽每側臨時堆土或施加其他荷載時,應符合下列規定:
1 不得影響建(構)筑物、各種管線和其他設施的安全;
2 不得掩埋消火栓、管道閘閥、雨水口、測量標志以及各種地下管道的井蓋,且不得妨礙其正常使用;
3 堆士距溝槽邊緣不小于0.8m,且高度不應超過1.5m;溝槽邊堆置土方不得超過設計堆置高度。
4.3.5 溝槽挖深較大時,應確定分層開挖的深度,并符合下列規定:
1 人工開挖溝槽的槽深超過3m時應分層開挖,每層的深度不超過2m;
2 人工開挖多層溝槽的層間留臺寬度:放坡開槽時不應小于0.8m,直槽時不應小于0.5m,安裝井點設備時不應小于1.5m;
3 采用機械時,溝槽分層的深度按機械性能確定。
4.3.6 采用坡度板控制槽底高程和坡度時。應符合下列規定;
1 坡度板選用有一定剛度且不易變形的材料制作,其設置應牢固;
2 對于平面上呈直線的管道,坡度板設置的間距不宜大于15m;對于曲線管道,坡度板間距應加密;井室位置、折點和變坡點處,應增設坡度板;
3 坡度板距槽底的高度不宜大于3m。
4.3.7 溝槽的開挖應符合下列規定:
1 溝槽的開挖斷面應符合施工組織設計(方案)的要求。
槽底原狀地基土不得擾動,機械開挖時槽底預留200~300mm土層由人工開挖至設計高程,整平;
2 槽底不得受水浸泡或受凍,槽底局部擾動或受水浸泡時,宜采用天然級配砂礫石或石灰土回填;槽底擾動土層為混陷性黃土?xí)r,應按設計要求進行地基處理;
3 槽底土層為雜填土、腐蝕性土?xí)r,應全部挖除并按設計要求進行地基處理;
4 槽壁平順,邊坡坡度符合施工方案的規定;
5 在溝槽邊坡穩固后設置供施工人員上下溝槽的安全梯。
4.3.8 采用撐板支撐應經計算確定撐板構件的規格尺寸,且應符合下列規定:
1 木撐板構件規格應符合下列規定:
1) 撐板厚度不宜小于50mm,長度不宜小于4m;
2) 橫梁或縱梁宜為方木,其斷面不宜小于150mmx150mm;
3 橫撐宜為圓木,其梢徑不宜小于100mm;
2 撐板支撐的橫梁、縱梁和橫撐布置應符合下列規定:
1) 每根橫梁或縱梁不得少于2根橫撐;
2) 橫撐的水平間距宜為1.5~2.0m;
3) 橫撐的垂直間距不宜大于1.5m;
4) 橫撐影響下管時,應有相應的替撐措施或采用其他有效的支撐結構;
3 撐板支撐應隨挖土及時安裝;
4 在軟土或其他不穩定土層中采用橫排撐板支撐時。開始支撐的溝槽開挖深度不得超過1.0m;開挖與支撐交替進行,每次交替的深度宜為0.4~0.8m;
5 橫梁、縱梁和橫撐的安裝應符合下列規定:
1) 橫梁應水平,縱梁應垂直,且與撐板密貼,連接牢固;
2) 橫撐應水平,與橫梁或縱梁垂直,且支緊、牢固;
3) 采用排撐板支撐,遇有柔性管道橫穿溝槽時,管道下面的撐板上緣應緊貼管道安裝;管道上面的撐板下緣距管道頂面不宜小于100mm;
4) 承托翻土板的橫撐必須加固,翻土板的鋪設應平整,與橫撐的連接應牢固。
4.3.9 采用鋼板支撐,應符合下列規定:
1 構件的規格尺寸經計算確定;
2 通過計算確定鋼板樁的入土深度和橫撐的位置與斷面:
3 采用型鋼作橫梁時,橫梁與鋼板樁之間的縫應采用木板墊實,橫梁、橫撐與鋼板樁連接牢固。
4.3.10 溝槽支撐應符合以下規定:
1 支撐應經常檢查,發現支撐構件有彎曲、松動、移位或劈裂等跡象時,應及時處理;雨期及春季解凍時期應加強檢查;
2 拆除支撐前,應對溝槽兩側的建筑物、構筑物和槽壁進行安全檢查,并應制定拆除支撐的作業要求和安全措施;
3 施工人員應由安全梯上下溝槽,不得攀登支撐。
4.3.11 拆除撐板應符合下列規定:
1 支撐的拆除應與回填土的填筑高度配合進行,且在拆除后應及時回填;
2 對于設置排水溝的溝槽,應從兩座相鄰排水井的分水線向兩端延伸拆除;
3 對于多層支撐溝槽,應待下層回填完成后再拆除其上層槽的支撐;
4 拆除單層密排撐板支撐時,應先回填至下層橫撐底面,再拆除下層橫撐,待回填至半槽以上,再拆除上層橫撐;一次拆除有危險時,宜采取替換拆撐法拆除支撐。
4.3.12 拆除鋼板樁應符合下列規定:
1 在回填達到規定要求高度后,方可拔除鋼板樁:
2 鋼板樁拔除后應及時回填樁孔;
3 回填樁孔時應采取措施填實;采用砂灌回填時,非濕陷性黃土地區可沖水助沉;有地面沉降控制要求時,宜采取邊拔樹邊注漿等措施。
4.3.13 鋪設柔性管道的溝槽,支撐的拆除應按設計要求進行。
4.4 地基處理
4.4.1 管道地基應符合設計要求,管道天然地基的強度不能滿足設計要求時應按設計要求加固。
4.4.2 槽底局部超挖或發生擾動時,處理應符合下列規定;
1 超挖深度不超過150mm時,可用挖槽原土回填夯實,其壓實度不應低于原地基土的密實度;
2 槽底地基土壤含水量較大,不適于壓實時,應采取換填等有效措施。
4.4.3 排水不良造成地基土擾動時,可按以下方法處理:
1 擾動深度在100mm以內,宜填天然級配砂石或砂礫處理;
2 擾動深度在300mm以內,但下部堅硬時,宜填卵石或塊石。再用礫石填充空隙并找平表面。
4.4.4 設計要求換填時,應按要求清槽,并經檢查合格:回填材料應符合設計要求或有關規定。
4.4.5 灰土地基、砂石地基和粉煤灰地基施工前必須按本規范第4.4.1條規定驗槽并處理。
4.4.6 用其他方法進行管道地基處理時,應滿足國家有關規范規定和設計要求。
4.4.7 柔性管道處理宜采用砂樁、攪拌樁等復合地基。
4.5 溝槽回填
4.5.1 溝槽回填管道應符合下規定:
1 壓力管道水壓試驗前,除接口外,管道兩側及管頂以上回填高度不應小于0.5m;水壓試驗合格后,應及時回填溝槽的其余部分;
2 無壓管道在閉水或閉氣試驗合格后應及時回填。
4.5.2 管道溝槽回填應符合下列規定:
1 溝槽內磚、石、木塊等雜物清除干凈;
2 溝槽內不得有積水;
3 保持降排水系統正常運行,不得帶水回填。
4.5.3 井室、雨水口及其他附屬構筑物周圍回填應符合下列規定:
1 井室周圍的回填,應與管道溝槽回填同時進行;不便同時進行時,應留臺階形接茬;
2 井室周圍回填壓實時應沿井室中心對稱進行,且不得漏夯;
3 回填材料壓實后應與井壁緊貼;
4 路面范圍內的井室周圍,應采用石灰土、砂、砂礫等材料回填,其回填寬度不宜小于400mm;
5 嚴禁在槽壁取土回填。
4.5.4 除設計有要求外,回填材料應符合下列規定:
1 采用土回填時,應符合下列規定:
1) 底至管頂以上500mm范圍內,土中不得含有機物、凍土以及大于50mm的磚、石等硬塊;在抹帶接口處、防腐絕緣層或電纜周圍,應采用細粒土回填;
2) 冬期回填時管頂以上500mm范圍以外可均勻摻人凍土,其數量不得超過填土總體積的15%,且凍塊尺寸不得超過100mm;
3) 回填土的含水量,宜按土類和采用的壓實工具制在最佳含水率士2%范圍內;
2 采用石灰土、砂、砂礫等材料回填時,其質量應符合設計要求或有關標準規定。

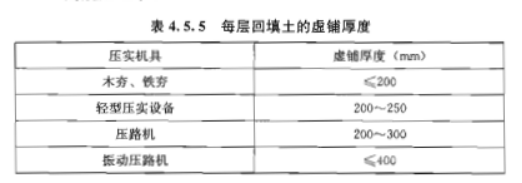

4.5.5 每層回填土的虛鋪厚度,應根據所采用的壓實機具按表4.5.5 的規定選取。

4.5.6 回填土或其他回填材料運入槽內時不得損傷管道及其接口,并應符合下列規定:
1 根據每層虛鋪厚度的用量將回填材料運至槽內,且不得在影響壓實的范圍內堆料;
2 管道兩側和管頂以上500mm范圍內的回填材料,應由溝槽兩側對稱運入槽內,不得直接回填在管道上:回填其他部位時,應均勻運入槽內,不得集中推入:
3 需要拌合的回填材料,應在運入槽內前拌合均勻,不得在槽內拌合。
4.5.7 回填作業每層土的壓實遍數、按壓實度要求、壓實工具、虛鋪厚度和含水量,應經現場試驗確定。
4.5.8 采用重型壓實機械壓實或較重車輛在回填土上行駛時,管道頂部以上應有一定厚度的壓實回填土,其最小厚度應按壓實機械的規格和管道的設計承載力,通過計算確定。
4.5.9 軟土、濕陷性黃土、膨脹土、凍土等地區的溝槽回填,應符合設計要求和當?shù)毓こ虡?biāo)準規定。
4.5.10 剛性管道槽回填的壓實作業應符合下列規定:
1 回填壓實應逐層進行,且不得損傷管道;
2 管道兩側和管頂以上500mm范圍內胸腔夯實,應采用輕型壓實機具,管道兩側壓實面的高差不應超過300mm;
3 管道基礎為土弧基礎時,應填實管道支撐角范圍內腋角部位;壓實時,管道兩側應對稱進行,且不得使管道位移或損傷;
4 同一溝槽中有雙排或多排管道的基礎底面位于同一高程時,管道之間的回填壓實應與管道與槽壁之間的回填樂實對稱進行;
5 同一溝槽中有雙排或多排管道但基礎底面的高程不同時,應先回填基礎較低的溝槽;回填至較高基礎底面高程后,再按上一款規定回填;
6 分段回填壓實時,相鄰段的接茬應呈臺階形,且不得漏夯;
7 采用輕型壓實設備時,應夯夯相連;采用壓路機時,碾壓的重疊寬度不得小于200mm;
8 采用壓路機、振動壓路機等壓實機械壓實時,其行駛速度不得超過2km/h;
9 接口工作坑回填時底部凹坑應先回填壓實至管底,然后與溝槽同步回填。
4.5.11 柔性管道的溝槽回填作業應符合下列規定:
1 回填前,檢查管道有無損傷或變形,有損傷的管道應修復或更換;
2 管內徑大于800mm的柔性管道,回填施工時應在管內設有豎向支撐;
3 管基有效支撐角范圍應采用中粗砂填充密實,與管壁緊密接觸,不得用土或其他材料填充;
4 管道半徑以下回填時應采取防止管道上浮、位移的措施;
5 管道回填時間宜在一晝夜中氣溫最低時段,從管道兩側同時回填,同時夯實;
6 溝槽回填從管底基礎部位開始到管頂以上500mm范圍內,必須采用人工回填;管頂500mm以上部位,可用機械從管道軸線兩側同時夯實;每層回填高度應不大于200mm;
7 管道位于車行道下,鋪設后即修筑路面或管道位于軟土地層以及低洼、沼澤、地下水位高地段時,溝槽回填宜先用中,粗砂將管底腋角部位填充密實后,再用中、粗砂分層回填到管頂以上500mm;
8 回填作業的現場試驗段長度應為一個井段或不少于50m,因工程因素變化改變回填方式時,應重新進行現場試驗。

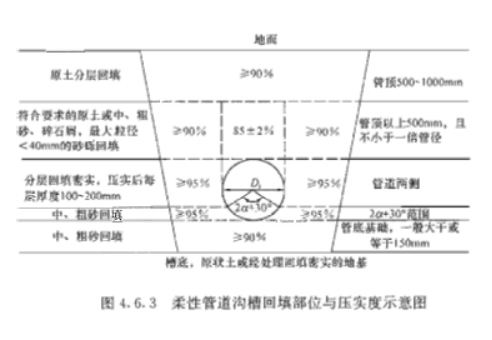

4.5.12 柔性管道回填至設計高程時,應在12~24h內測量并記錄管道變形率,管道變形率應符合設計要求;設計無要求時,鋼管或球星鑄鐵管道變形率應不超過2%,化學建材管道變形率應不超過3%;當超過時,應采取下列處理措施:
1 當鋼管或球墨鑄鐵管道變形率超過2%,但不超過3%時;化學建材管道變形率超過3%,但不超過5%時;應采取下列處理措施:
1) 挖出回至露出管85%處,管道周圍內應人工挖掘以避免損傷管壁;
2) 挖出管節局部有損傷時,應進行修復或更換;
3) 重新夯實管道底部的回填材料;
4) 選用適合回填材料按本規范第4.5.11條的規定重新回填施工,直至設計高程;
5) 按本條規定重新檢測管道變形率。
2 鋼管或球墨鑄鐵管道的變形率超過3%時,化學建材管道變形率超過5%時,應挖出管道,并會同設計單位研究處理。
4.5.13 管道埋設的管頂覆土最小厚度應符合設計要求,且滿足當?shù)貎鐾翆雍穸纫螅还茼敻餐粱靥顗簩?shí)度達不到設計要求時應與設計協商進行處理。
4.6 質量驗收標準
4.6.1 溝槽開挖與地基處理應符合下列規定:
主控項目
1 原狀地基土不得擾動、受水浸泡或受凍;
檢查方法:觀察,檢查施工記錄。
2 地基承載力應滿足設計需求;
檢查方法:觀察,檢查地基承載力試驗報告。
3 進行地基處理時,壓實度、厚度滿足設計要求;
檢查方法:按設計或規定要求進行檢查,檢查檢測記錄、試驗報告。
一般項目

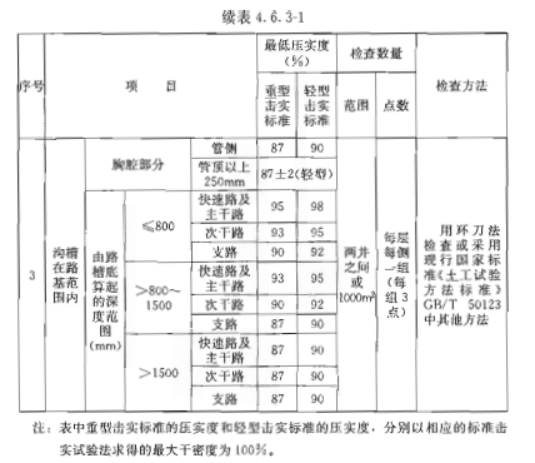

4 溝槽開挖的允許偏差應符合表4.6.1的規定。

4.6.2 溝槽支護應符合現行國家標準《建筑地基基礎工程施工質量驗收規范》GB 50202的相關規定,對于撐板、鋼板樁支撐還應符合下列規定;
主控項目
1 支撐方式、支撐材料符合設計要求;
檢查方法:觀察,檢查施工方案。
2 支護結構強度、剛度、穩定性符合設計要求;
檢查方法:觀察,檢查施工方案、施工記錄。
一般項目
3 橫撐不得妨礙下管和穩管;
檢查方法:觀察。
4 支撐構件安裝應牢固、安全可靠,位置正確;
檢查方法:觀察。
5 支撐后,溝槽中心線每側的凈寬不應小于施工方案設計要求;
檢查方法:觀察,用鋼尺量測。
6 鋼板樁的軸線位移不得大于50mm;垂直度不得大于1.5%;
檢查方法:觀察,用小線、垂球量測。
4.6.3 溝槽回填應符合下列規定:
主控項目
1 回填材料符合設計要求:
檢查方法:觀察;按國家有關規范的規定和設計要求進行檢查,檢查檢測報告。
檢查數量:條件相同的回填材料,每鋪筑1000m2,應取樣一次,每次取樣至少應做兩組測試;回填材料條件變化或來源變化時,應分別取樣檢測。
2 溝槽不得帶水回填,回填應密實;
檢查方法:觀察,檢查施工記錄。
3 柔性管道的變形率不得超過設計要求或本規范第4.5.12條的規定,管壁不得出現縱向隆起、環向扁平和其他變形情況;
檢查方法:觀察,方便時用鋼尺直接量測,不方便時用圓度測試板或芯軸儀在管內拖拉量測管道變形率;檢查記錄,檢查技術處理資料;
檢查數量:試驗段(或初始50m)不少于3處,每100m正常作業段(取起點、中間點、終點近處各一點),每處平行測量3個斷面,取其平均值。

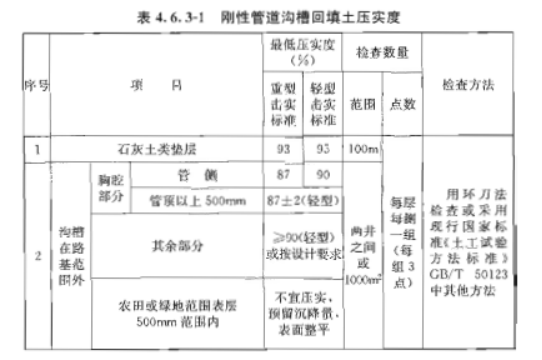

4 回填土壓實度應符合設計要求,設計無要求時,應符合表4.6.3-1、表4.6.3-2的規定。柔性管道溝槽回填部位與壓實度見圖4.6.3。
一般項目
5 回填應達到設計高程,表面應平整;
檢查方法:觀察,有疑問處用水準儀測量。
6 回填時管道及附屬構筑物無損傷、沉降、位移:
檢查方法:觀察,有疑問處用水準儀測量。

5 開槽施工管道主體結構
5.1 一般規定
5.1.1 本章適用于預制成品管開槽施工的給排水管道工程。管渠施工應按現行國家標準《給水排水構筑物工程施工及驗收規范》GB50141的相關規定執行。
5.1.2 管道各部位結構和構造形式、所用管節、管件及主要工程材料等應符合設計要求。
5.1.3 管節和管件裝卸時應輕裝輕放,運輸時應墊穩、綁牢,不得相互撞擊,接口及鋼管的內外防腐層應采取保護措施。
金屬管、化學建材管及管件吊裝時,應采用柔韌的繩索、兜身吊帶或?qū)S霉ぞ?/span>:采用鋼絲繩或鐵鏈時不得直接接觸管節。

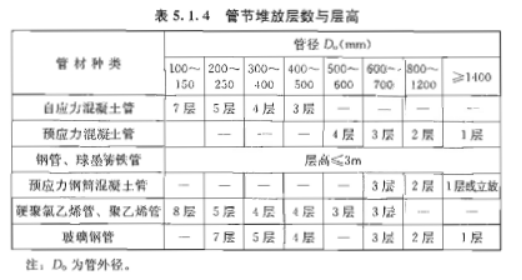

5.1.4 管節堆放宜選用平整、堅實的場地;堆放時必須墊穩,防止?jié)L動,堆放層高可按照產品技術標準或生產廠家的要求;如無其他規定時應符合表5.1.4的規定,使用管節時必須自上而下依次搬運。

5.1.5 化學建材管節、管件貯存、運輸過程中應采取防止變形措施,并符合下列規定:
1 長途運輸時,可采用套裝方式裝運,套裝的管節間應設有襯墊材料,并應相對固定,嚴禁在運輸過程中發生管與管之間、管與其他物體之間的碰撞;
2 管節、管件運輸時,全部直管宜設有支架,散裝件運輸應采用帶擋板的平臺和車輛均勻堆放,承插口管節及管件應分插口、承口兩端交替堆放整齊,兩側加支墊,保持平穩;
3 管節、管件搬運時,應小心輕放,不得拋、摔、拖管以及受劇烈撞擊和被銳物劃傷;
4 管節、管件應堆放在溫度一般不超過40℃,并遠離熱源及帶有腐蝕性試劑或溶劑的地方;室外堆放不應長期露天曝曬。
堆放高度不應超過2.0m,堆放附近應有消防設施(備)。
5.1.6 橡膠圈貯存、運輸應符合下列規定:
1 貯存的溫度宜為-5~30℃,存放位置不宜長期受紫外線光源照射,離熱源距離應不小于1m;
2 不得將橡膠圈與溶劑、易揮發物、油脂或?qū)ο鹉z產生不良影響的物品放在一起;
3 在貯存、運輸中不得長期受擠壓。
5.1.7 管道安裝前,宜將管節、管件按施工方案的要求擺放,擺放的位置應便于起吊及運送。
5.1.8 起重機下管時,起重機架設的位置不得影響溝槽邊坡的穩定;起重機在架空高壓輸電線路附近作業時,與線路間的安全距離應符合電業管理部門的規定。
5.1.9 管道應在溝槽地基、管基質量檢驗合格后安裝;安裝時宜自下游開始,承口應朝向施工前進的方向。
5.1.10 接口工作坑應配合管道鋪設及時開挖,開挖尺寸應符合施工方案的要求,并滿足下列規定:

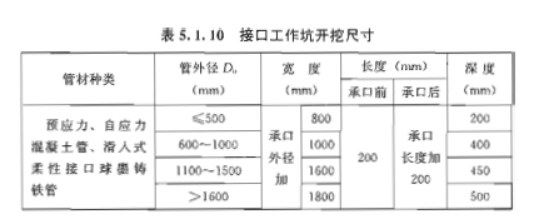

1 對于預應力、自應力混凝土管以及滑入式柔性接口球墨鑄鐵管,應符合表5.1.10 的規定;

2 對于鋼管焊接接口、球墨鑄鐵管機械式柔性接口及法蘭接口,接口處開挖尺寸應滿足操作人員和連接工具的安裝作業空間要求,并便于檢驗人員的檢查。
5.1.11 管節下入溝槽時,不得與槽壁支撐及槽下的管道相互碰撞;溝內運管不得擾動原狀地基。
5.1.12 合槽施工時,應先安裝埋設較深的管道,當回填土高程與鄰近管道基礎高程相同時,再安裝相鄰的管道。
5.1.13 管道安裝時,應將管節的中心及高程逐節調整正確,安裝后的管節應進行復測,合格后方可進行下一工序的施工。
5.1.14 管道安裝時,應隨時清除管道內的雜物,暫時停止安裝時,兩端應臨時封堵。
5.1.15 雨期施工應采取以下措施:
1 合理縮短開槽長度,及時砌筑檢查井,暫時中斷安裝的管道及與河道相連通的管口應臨時封堵;已安裝的管道驗收后應及時回填;
2 制定槽邊雨水徑流疏導、槽內排水及防止漂管事故的應急措施;
3 剛性接口作業宜避開雨天。
5.1.16 冬期施工不得使用凍硬的橡膠圈。
5.1.17 地面坡度大于18%,且采用機械法施工時,應采取措施防止施工設備傾翻。
5.1.18 安裝柔性接口的管道。其縱坡大于18%時;或安裝剛性接口的管道,其縱坡大于36%時,應采取防止管道下滑的措施。
5.1.19 壓力管道上的閥門,安裝前應逐個進行啟閉檢驗。
5.1.20 鋼管內、外防腐層遭受損傷或局部未做防腐層的部位,下管前應修補,修補的質量應符合本規范第5.4節的有關規定。
5.1.21 露天或埋設在對橡膠圈有腐蝕作用的土質及地下水中的柔性接口,應采用對橡膠圈無不良影響的柔性密封材料,封堵外露橡膠圈的接口縫隙。
5.1.22 管道保溫層的施工應符合下列規定:
1 在管道焊接、水壓試驗合格后進行;
2 法蘭兩側應留有間隙,每側問隙的寬度為螺栓長加20~30mm;
3 保溫層與滑動支座、吊架、支架處應留出空隙;
4 硬質保溫結構,應留伸縮縫;
5 施工期間,不得使保溫材料受潮;
6 保溫層伸縮縫寬度的允許偏差應為士5mm;

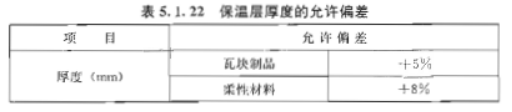

7 保溫層厚度允許偏差應符合表5.1.22的規定。

5.1.23 污水和雨、污水合流的金屬管道內表面,應按國家有關規范的規定和設計要求進行防腐層施工。
5.1.24 管道與法蘭接口兩側相鄰的第一至第二個剛性接口或焊接接口,待法蘭螺栓緊固后方可施工。
5.1.25 管道安裝完成后,應按相關規定和設計要求設置管道位置標識。
5.2 管道基礎
5.2.1 管道基礎采用原狀地基時,施工應符合下列規定:
1 原狀土地基局部超挖或擾動時應按本規范第4.4節的有關規定進行處理;巖石地基局部超挖時,應將基底碎渣全部清理,回填低強度等級混凝土或粒徑10~15mm的砂石回填夯實;

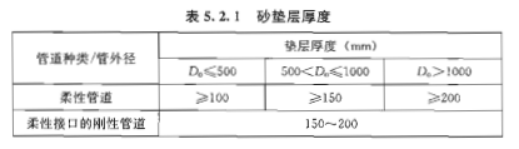

2 原狀地基為巖石或堅硬土層時,管道下方應鋪設砂墊層,其厚度應符合表5.2.1的規定;

3 非永凍土地區,管道不得鋪設在凍結的地基上;管道安裝過程中,應防止地基凍脹。
5.2.2 混凝土基礎施工應符合下列規定:
1 平基與管座的模板,可一次或兩次支設,每次支設高度宜略高于混凝土的澆筑高度;
2 平基、管座的混凝土設計無要求時,宜采用強度等級不低于C15的低坍落度混凝土;
3 管座與平基分層澆筑時,應先將平基鑿毛沖洗干凈,并將平基與管體相接觸的腋角部位,用同強度等級的水泥砂漿填滿、搗實后,再澆筑混凝土,使管體與管座混凝土結合嚴密;
4 管座與平基采用墊塊法一次澆筑時,必須先從一側灌注混凝土,對側的混凝土高過管底與灌注側混凝土高度相同時,兩側再同時澆筑,并保持兩側混凝土高度一致;
5 管道基礎按設計要求留變形縫,變形縫的位置應與柔性接口相一致;
6 管道平基與井室基礎宜同時澆筑;跌落水井上游接近井基礎的一段應砌磚加固,并將平基混凝土澆至井基礎邊緣;
7 混凝土澆筑中應防止離析;澆筑后應進行養護,強度低于1.2MPa時不得承受荷載。
5.2.3砂石基礎施工應符合下列規定:
1 鋪設前應先對槽底進行檢查,槽底高程及槽寬須符合設計要求,且不應有積水和軟泥;

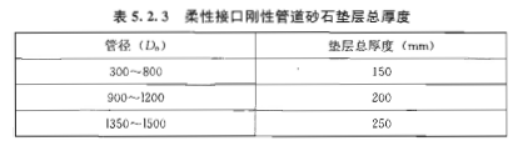

2 柔性管道的基礎結構設計無要求時,宜鋪設厚度不小于100mm的中粗砂墊層:軟土地基宜鋪墊一層厚度不小于150mm的砂礫或5~40mm粒徑碎石,其表面再鋪厚度不小于50mm的中、粗砂墊層;
3 柔性接口的剛性管道的基礎結構,設計無要求時一般土質地段可鋪設砂墊層,亦可鋪設25mm以下粒徑碎石,表面再鋪20mm厚的砂墊層(中、粗砂),墊層總厚度應符合表5.2.3的規定;

4 管道有效支承角范圍必須用中、粗砂填充插搗密實,與管底緊密接觸,不得用其他材料填充。
5.3 鋼管安裝
5.3.1 管道安裝符合現行國家標準《工業金屬管道工程施工及驗收規范》GB 50235、《現場設備、工業管道焊接工程施工及驗收規范》GB50236等規范的規定,并應符合下列規定:
1 對首次采用的鋼材、焊接材料、焊接方法或焊接工藝,施工單位必須在施焊前按設計要求和有關規定進行焊接試驗,并應根據試驗結果編制焊接工藝指導書;
2 焊工必須按規定經相關部門考試合格后持證上崗,并應根據經過評定的焊接工藝指導書進行施焊;
3 溝槽內焊接時.應采取有效技術措施保證管道底部的焊縫質量。
5.3.2 管節的材料、規格、壓力等級等應符合設計要求,管節宜工廠預制,現場加工應符合下列規定:
1 管節表面應無斑疤、裂紋、嚴重銹蝕等缺陷;

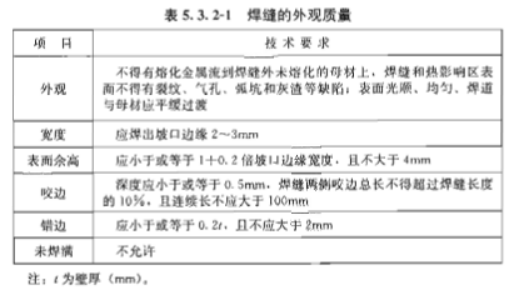

2 焊縫外觀質量應符合表5.3.2-1的規定,焊縫無損檢驗合格;

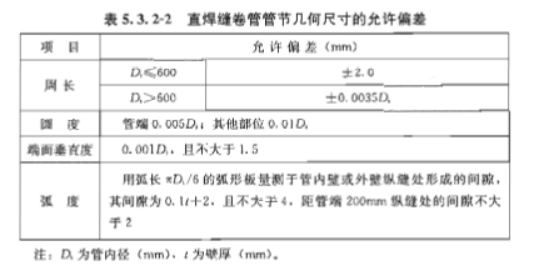

3 直焊縫卷管管節幾何尺寸允許偏差應符合表5.3.2-2的規定;

4 同一管節允許有兩條縱縫,管徑大于或等于600mm時,縱向焊縫的間距應大于300mm;管徑小于600mm時,其間距應大于100mm。
5.3.3 管道安裝前,管節應逐根測量、編號,宜選用管徑相差最小的管節組對對接。
5.3.4 下管前應先檢查管節的內外防腐層,合格后方可下管。
5.3.5 管節組成管段下管時,管段的長度、吊距、應根據管徑、壁厚、外防腐層材料的種類及下管方法確定。
5.3.6 彎管起彎點至接口的距離不得小于管徑,且不得小于100mm。

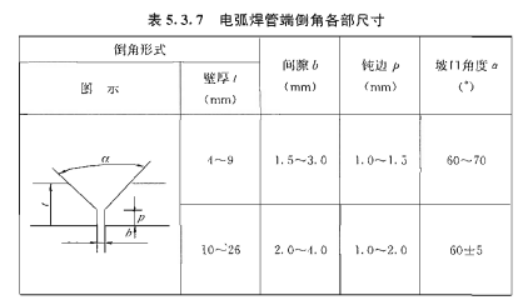

5.3.7 管節組對焊接時應先修口、清根,管端端面的坡口角度、鈍邊、間隙,應符合設計要求,設計無要求時應符合表5.3.7的規定;不得在對口間隙夾焊幫條或用加熱法縮小間隙施焊。

5.3.8 對口時應使內壁齊平。錯口的允許偏差應為壁厚的20%,且不得大于2mm。
5.3.9 對口時縱、環向焊縫的位置應符合下列規定:
1 縱向焊縫應放在管道中心垂線上半圓的45°左右處;
2 縱向焊縫應錯開,管徑小于600mm時.錯開的間距不得小于100mm;管徑大于或等于600mm時,錯開的問距不得小于300mm;
3 有加固環的鋼管,加固環的對焊焊縫應與管節縱向焊縫錯開,其間距不應小于100mm;加固環距管節的環向焊縫不應小于50mm;
4 環向焊縫距支架凈距離不應小于100mm:
5 直管管段兩相鄰環向焊縫的間距不應小于200mm,并不應小于管節的外徑;
6 管道任何位置不得有十字形焊縫。
5.3.10 不同壁厚的管節對口時,管壁厚度相差不宜大于3mm。
不同管徑的管節相連時,兩管徑相差大于小管管徑的15%時,可用漸縮管連接。漸縮管的長度不應小于兩管徑差值的2倍,且不應小于200mm。
5.3.11 管道上開孔應符合下列規定:
1 不得在干管的縱向、環向焊縫處開孔;
2 管道上任何位置不得開方孔;
3 不得在短節上或管件上開孔;
4 開孔處的加固補強應符合設計要求。
5.3.12 直線管段不宜采用長度小于800mm的短節拼接。
5.3.13 組合管固定口焊接及兩管段間的閉合焊接,應在無陽光直照和氣溫較低時施焊;采用柔性接口代替閉合焊接時,應與設計協商確定。
5.3.14 在寒冷或惡劣環境下焊接應符合下列規定:
1 清除管道上的冰、雪、霜等;
2 工作環境的風力大于5級、雪天或相對濕度大于90%時,應采取保護措施;
3 焊接時,應使焊縫可自由伸縮,并應使焊口緩慢降溫;

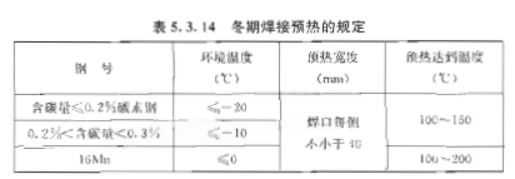

4 冬期焊接時,應根據環境溫度進行預熱處理,并應符合表5.3.14的規定。

5.3.15 鋼管對口檢查合格后,方司進行接口定位焊接。定位焊接采用點焊時,應符合下列規定:
1 點焊焊條應采用與接口焊接相同的焊條;
2 點焊時,應對稱施焊。其焊縫厚度應與第一層焊接厚度一致;
3 鋼管的縱問焊繼及螺旋焊縫處不得點焊;

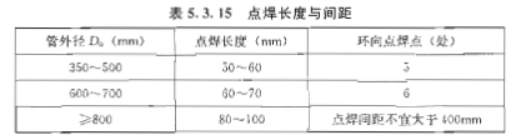

4 點焊長度與間距應符合表5.3.15的規定。

5.3.16 焊接方式應符合設計和焊接工藝評定的要求,管徑大于800mm時,應采用雙面焊。
5.3.17 管道對接時,環向焊縫的檢驗應符合下列規定:
1 檢查前應清除焊縫的渣皮、飛濺物;
2 應在無損檢測前進行外觀質量檢查,并應符合本規范表5.3.2-1的規定;
3 無損探傷檢測方法應按設計要求選用;
4 無損檢測取樣數量與質量要求應按設計要求執行;設計無要求時,壓力管道的取樣數量應不小于焊縫量的10%;
5 不合格的焊縫應返修,返修次數不得超過3次。
5.3.18 鋼管采用螺紋連接時,管節的切口斷面應平整,偏差不得超過一扣;絲扣應光潔,不得有毛刺、亂扣、斷扣,缺扣總長不得超過絲扣全長的10%;接口緊固后宜露出2~3扣螺紋。
5.3.19 管道采用法蘭連接時,應符合下列規定:
1 法蘭應與管道保持同心,兩法蘭間應平行:
2 螺栓應使用相同規格,且安裝方向應一致;螺栓應對稱緊固,緊固好的螺栓應露出螺母之外;
3 與法蘭接口兩側相鄰的第一至第二個剛性接口或焊接接口,待法蘭螺栓緊固后方可施工;
4 法蘭接口埋入土中時,應采取防腐措施。
5.4 鋼管內外防腐
5.4.1 管體的內外防腐層宜在工廠內完成,現場連接的補口按設計要求處理。
5.4.2 水泥砂漿內防腐層應符合下列規定:
1 施工前應具備的條件應符合下列要求:
1) 管道內壁的浮銹、氧化皮、焊渣、油污等,應徹底清除干凈;焊縫突起高度不得大于防腐層設計厚度的1/3;
2) 現場施做內防腐的管道,應在管道試驗、土方回填驗收合格,且管道變形基本穩定后進行;
3) 內防腐層的材料質量應符合設計要求;
2 內防腐層施工應符合下列規定:
1) 水泥砂漿內防腐層可采用機械噴涂、人工抹壓、拖筒或離心預制法施工;工廠預制時,在運輸、安裝、回填土過程中,不得損壞水泥砂漿內防腐層:
2) 管道端點或施工中時,應預留搭茬:
3) 水泥砂漿抗壓強度符合設計要求,且不應低于30MPa:
4) 采用人工抹壓法施工時,應分層抹壓:
5) 水泥砂漿內防腐層成形后,應立即將管道封堵,終凝后進行潮濕養護;普通硅酸鹽水泥砂漿養護時間不應少于7d,礦渣硅酸鹽水泥砂漿不應少于14d;通水前應繼續封堵,保持濕潤;

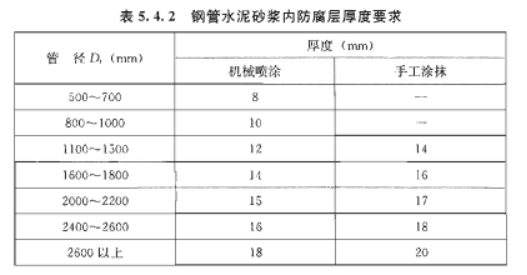

3 水泥砂漿內防腐層厚度應符合表5.4.2的規定。

5.4.3 液體環氧涂料內防腐層應符合下列規定:
1 施工前具備的條件應符合下列規定:
1) 宜采用噴(拋)射除銹,除銹等級應不低于《涂裝前鋼材表面銹蝕等級和除銹等級》GB/T8923中規定的Sa2級:內表面經噴(拋)射處理后,應用清潔、干燥、無油的壓縮空氣將管道內部的砂粒、塵埃、銹粉等微塵清除于凈;
2) 管道內表面處理后,應在管道兩端60~100mm范圍內涂刷硅酸鋅或其他可焊性防銹涂料,干膜厚度為20~40pm;
2 內防腐層的材料質量應符合設計要求;
3 內防腐層施工應符合下列規定:
1) 應按涂料生產廠家產品說明書的規定配制涂料,不宜加稀釋劑;
2) 涂料使用前應攪拌均勻;
3) 宜采用高壓無氣噴涂工藝,在工藝條件受限時,可采用空氣噴涂或擠涂工藝;
4) 應調整好工藝參數且穩定后,方可正式涂敷:防腐層應平整、光滑,無流掛、無劃痕等:涂敷過程中應隨時監測濕膜厚度;
5) 環境相對濕度大于85%時,應對鋼管除濕后方可作業;嚴禁在雨、雪、霧及風沙等氣候條件下露天作業。

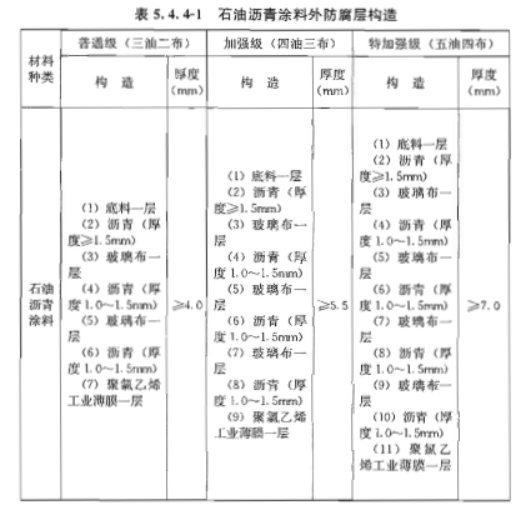

5.4.4 埋地管道外防腐層應符合設計要求,其構造應符合表

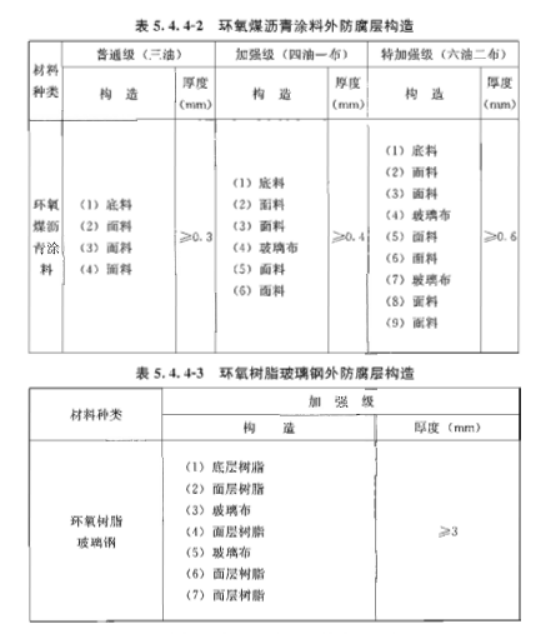

5.4.4-1、表5.4.4-2 及表5.4.4-3的規定。

5.4.5 石油瀝青涂料外防腐層施工應符合下列規定:
1 涂底料前管體表面應清除油垢、灰渣、鐵銹;人工除氧化皮、鐵銹時,其質量標準應達St3級:噴砂或化學除銹時,其質量標準應達Sa2.5級:
2 涂底料時基面應干燥,基面除銹后與涂底料的間隔時間不得超過8h。涂刷應均勻、飽滿,涂層不得有凝塊、起泡現象,底料厚度宜為0.1~0.2mm,管兩端150~250mm范圍內不得涂刷;

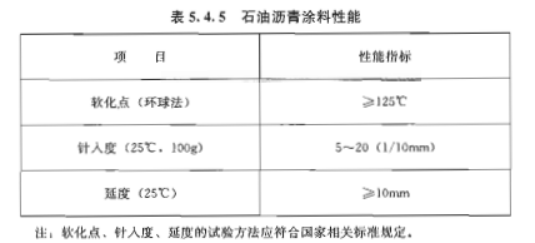

3 瀝青涂料熬制溫度宜在230℃左右,最高溫度不得超過250℃,熬制時間宜控制在4~5h,每鍋料應抽樣檢查,其性能應符合表5.4.5的規定;

4 瀝青涂料應涂刷在潔凈、干燥的底料上,常溫下刷瀝青涂料時,應在涂底料后24h之內實施;瀝青涂料涂刷溫度以200~230℃為宜;
5 涂瀝青后應立即纏繞玻璃布,玻璃布的壓邊寬度應為20~30mm,接頭搭接長度應為100~150mm,各層搭接接頭應相互錯開,玻璃布的油浸透率應達到95%以上,不得出現大于50mmx50mm的空白;管端或施工中斷處應留出長150~250mm的緩坡型搭茬;
6 包扎聚氯乙烯膜保護層作業時,不得有摺皺、脫殼現象;壓邊寬度應為20~30mm,搭接長度應為100~150mm;
7 溝槽內管道接口處施工,應在焊接、試壓合格后進行,接薦處應粘結牢固、嚴密。
5.4.6 環氧煤瀝青外防腐層施工應符合下列規定:
1 管節表面應符合本規范第5.4.5條第1款的規定;焊接表面應光滑無刺、無焊瘤、棱角;
2 應按產品說明書的規定配置涂料;
3 底料應在表面除銹合格后盡快涂刷、空氣濕度過大時,應立即涂刷,涂刷應均勻,不得漏涂;管兩端100~150mm范圍內不涂刷,或在涂底料之前,在該部位涂刷可焊涂料或硅酸鋅涂料,干膜厚度不應小于25um;
4 面料涂刷和包扎玻璃布,應在底料表干后、固化前進行,底料與第一道面料涂刷的間隔時間不得超過24h。
5.4.7 雨期、冬期石油瀝青及環氧煤瀝青涂料外防腐層施工應符合下列規定:
1 環境溫度低于5℃時,不宜采用環氧煤瀝青涂料:采用石油瀝青涂料時,應采取冬期施工措施;環境溫度低于-15℃或相對濕度大于85%時,未采取措施不得進行施工;
2 不得在雨、霧、雪或5級以上大風環境露天施工;
3 已涂刷石油瀝青防腐層的管道,炎熱天氣下不宜直接受陽光照射;冬期氣溫等于或低于瀝青涂料脆化溫度時。不得起吊、運輸和鋪設;脆化溫度試驗應符合現行國家標準《石油瀝青脆點測定法弗拉斯法》GB/T4510的規定。
5.4.8 環氧樹脂玻璃鋼外防腐層施工應符合下列規定:
1 管節表面應符合本規范第5.4.5條第1款的規定;焊接表面應光滑無刺、無焊瘤、無棱角;
2 應按產品說明書的規定配置環氧樹脂;
3 現場施工可采用手糊法,具體可分為間斷法或連續法;
4 間斷法每次鋪襯間斷時應檢查玻璃布襯層的質量,合格后再涂刷下一層;
5 連續法作業,連續鋪襯到設計要求的層數或厚度,并應自然養護24h,然后進行面層樹脂的施工;
6 玻璃布除刷涂樹脂外,可采用玻璃布的樹脂浸揉法:
7 環氧樹脂玻璃鋼的養護期不應少于7d。

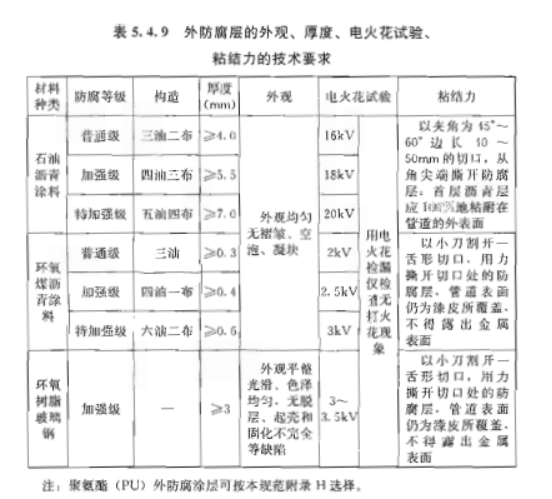

5.4.9 外防腐層的外觀、厚度、電火花試驗、粘結力應符合設計要求,設計無要求時應符合表5.4.9的規定。

5.4.10 防腐管在下溝槽前應進行檢驗,檢驗不合格應修補至合格。溝槽內的管道,其補口防腐層應經檢驗合格后方可回填。
5.4.11 陰極保護施工應與管道施工同步進行。
5.4.12 陰極保護系統的陽極的種類、性能、數量、分布與連接方式,測試裝置和電源設備應符合國家有關標準的規定和設計要求。
5.4.13 犧牲陽極保護法的施工應符合下列規定:
1 根據工程條件確定陽極施工方式,立式陽極宜采用鉆孔法施工,臥式陽極宜采用開槽法施工;
2 犧牲陽極使用之前,應對表面進行處理,清除表面的氧化膜及油污;
3 陽極連接電纜的埋設深度不應小于0.7m,四周應墊有50~100mm厚的細砂,砂的質部應覆蓋水泥護板或磚,敷設電纜要留有一定富裕量;
4 陽極電纜可以直接焊接到被保護管道上,也可通過測試樁中的連接片相連。與鋼質管道相連接的電纜應采用鋁熱焊接技術,焊點應重新進行防腐絕緣處理、防腐材料、等級應與原有覆蓋層一致;
5 電纜和陽極鋼芯宜采用焊接連接,雙邊焊縫長度不得小于50mm:電纜與陽極鋼芯焊接后,應采取防止連接部位斷裂的保護措施;
6 陽極端面、電纜連接部位及鋼芯均要防腐、絕緣;
7 填料包可在室內或現場包裝,其厚度不應小于50mm;并應保證陽極四周的填料包厚度一致、密實;預包裝的袋子須用棉麻織品,不得使用人造纖維織品;
8 填包料應調拌均勻,不得混入石塊、泥土、雜草等;陽極埋地后應充分灌水,并達到飽和;
9 陽極埋設位置一般距管道外壁3~5m,不宜小于0.3m,埋設深度(陽極頂部距地面)不應小于1m。
5.4.14 外加電流陰極保護法的施工應符合下列規定:
1 聯合保護的平行管道可同溝敷設;均壓線間距和規格應根據管道電壓降、管道問距離及管道防腐層質量等因素綜合考慮;
2 非聯合保護的平行管道間距,不宜小于10m;間距小于10m時,后施工的管道及其兩端各延伸10m的管段做加強級防腐層;
3 被保護管道與其他地下管道交叉時,兩者間垂直凈距不應小于0.3m;小于0.3m時,應設有堅固的絕緣隔離物,并應在交叉點兩側各延伸10m以上的管段上做加強級防腐層;
4 被保護管道與埋地通信電纜平行敷設時,兩者間距離不宜小于10m;小于10m時,后施工的管道或電纜按本條第2款的規定執行;
5 被保護管道與供電電纜交叉時,兩者問垂直凈距不應小于0.5m;同時應在交叉點兩側各延伸10m以上的管道和電纜段上做加強級防腐層。
5.4.15 陰極保護絕緣處理應符合下列規定:
1 絕緣墊片應在干凈、干燥的條件下安裝,并應配對供應或在現場擴孔;
2 法蘭面應清潔、平直、無毛刺并正確定位;
3 在安裝絕緣套筒時,應確保法蘭準直;除一側絕緣的法蘭外,絕緣套筒長度應包括兩個墊圈的厚度;
4 連接螺栓在螺母下應設有絕緣墊圈;
5 絕緣法蘭組裝后應對裝置的絕緣性能按國家現行標準《埋地鋼質管道陰極保護參數測試方法》SY/T 0023進行檢測;
6 陰極保護系統安裝后,應按國家現行標準《坪地鋼質管道陰極保護參數測試方法》SY/T0023的規定進行測試,測試結果應符合規范的規定和設計要求。
5.5 球墨鑄鐵管安裝
5.5.1 管節及管件的規格、尺寸公差、性能應符合國家有關標準規定和設計要求,進人施工現場時其外觀質量應符合下列規定:
1 管節及管件表面不得有裂紋,不得有妨礙使用的凹凸不平的缺陷;
2 采用橡膠圈柔性接口的球墨鑄鐵管,承口的內工作面和插口的外工作面應光滑、輪廓清晰,不得有影響接口密封性的缺陷。
5.5.2 管節及管件下溝槽前,應清除承口內部的油污、飛刺、鑄砂及凹凸不平的鑄瘤;柔性接口鑄鐵管及管件承口的內工作面、插口的外工作面應修整光滑,不得有溝槽、凸脊缺陷;有裂紋的管節及管件不得使用。
5.5.3 沿直線安裝管道時,宜選用管徑公差組合最小的管節組對連接,確保接口的環向間隙應均勻。
5.5.4 采用滑入式或機械式柔性接口時,橡膠圈的質量、性能、細部尺寸,應符合國家有關球墨鑄鐵管及管件標準的規定,并應符合本規范第5.6.5條的規定。
5.5.5 橡膠安裝經檢驗合格后,方可進行管道安裝。
5.5.6 安裝滑入式橡膠圈接口時,推入深度應達到標記環,并復查與其相鄰已安好的第一至第二個接口推入深度。
5.5.7 安裝機械式柔性接口時,應使插口與承口法蘭壓蓋的軸線相重合:螺栓安裝方向應一致。用扭矩扳手均句,對稱地緊固。

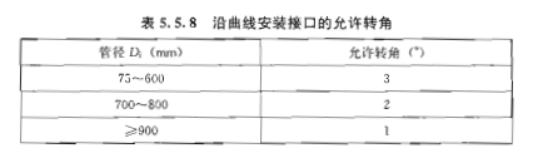

5.5.8 管道沿曲線安裝時,接口的允許轉角應符合表5.5.8的規定。

5.6 鋼筋混凝土管及預(自)
應力混凝土管安裝
5.6.1 管節的規格、性能、外觀質量及尺寸公差應符合國家有關標準的規定。
5.6.2 管節安裝前應進行外觀檢查,發現裂縫、保護層脫落、空鼓、接口掉角等缺陷,應修補并經簽定合格后方可使用。
5.6.3 管節安裝前應將管內外清掃干凈,安裝時應使管道中心及內底高程符合設計要求,穩管時必須采取措施防止管道發生滾動。
5.6.4 采用混土基礎時,管道中心、高程復驗合格后,應按本規范第5.2.2條的規定及時澆筑管座混凝土。
5.6.5 柔性接口形式應符合設計要求,橡膠圈應符合下列規定:
1 材質應符合相關規范的規定;
2 應由管材廠配套供應;
3 外觀應光滑平整,不得有裂縫、破損、氣孔、重皮等缺陷;
4 每個橡膠圈的接頭不得超過2個。
5.6.6 接口的鋼筋混凝土管、預(自)應力混凝土管安裝前,承口內工作面、插口外工作面應清洗干凈;套在插口上的橡膠圈應平直、無扭曲,應正確就位:橡膠圈表面和承口工作面應涂刷無腐蝕性的潤滑劑;安裝后放松外力。管節回彈不得大于10mm,且橡膠圈應在承、插口工作面上。
5.6.7 剛性接口的鋼筋混凝土管道,鋼絲網水泥砂漿抹帶接口材料應符合下列規定:
1 選用粒徑0.5~1.5mm,含泥量不大于3%的潔凈砂;
2 選用網格10mmx10mm、絲徑為20號的鋼絲網:
3 水泥砂漿配比滿足設計要求。
5.6.8 剛性接口的鋼筋混凝土管道施工應符合下列規定:
1 抹帶前應將管口的外壁鑿毛、洗凈;
2 鋼絲網端頭應在澆筑混凝土管座時插入混凝土內,在混凝土初凝前,分層抹壓鋼絲網水泥砂漿抹帶;
3 抹帶完成后應立即用吸水性強的材料覆蓋,3~4h后灑水養護;
4 水泥砂漿填繼及抹帶接口作業時落人管道內的接口材料應清除;管徑大于或等于700mm時,應采用水泥砂漿將管道內接口部位抹平、壓光;管徑小于700mm時,填縫后應立即拖平。

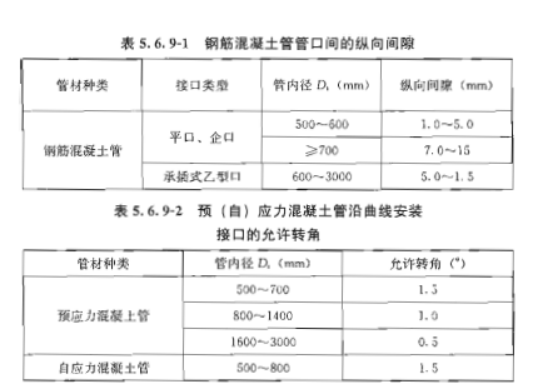

5.6.9 鋼筋混凝土管沿直線安裝時,管口間的縱向間隙應符合設計及產品標準要求,無明確要求時應符合表5.6.9-1的規定;預(自)應力混凝土管沿曲線安裝時,管口間的縱向間隙最小處不得小于5mm,接口轉角應符合表5.6.9-2的規定。

5.6.10 預(自)應力混凝土管不得截?cái)嗍褂谩?/span>
5.6.11 井室內暫時不接支線的預留管(孔)應封堵。
5.6.12 預(自)應力混凝土管道采用金屬管件接時,管件應進行防腐處理。
5.7 預應力鋼筒混凝土管安裝
5.7.1 管節及管件的規格、性能應符合國家有關標準的規定和設計要求,進人施工現場時其外觀質量應符合下列規定:
1 內壁混凝土表面平整光潔:承插口鋼環工作面光潔干凈;內襯式管(簡稱襯筒管)內表面不應出現浮渣、露石和嚴重的浮漿:埋置式管(簡稱埋簡管)內表面不應出現氣泡、孔洞、凹坑以及蜂窩、麻面等不密實的現象;
2 管內表面出現的環向裂縫或者螺旋狀裂縫寬度不應大于0.5mm(浮漿裂縫除外);距離管的插口端300mm范圍內出現的環向裂縫寬度不應大于1.5mm;管內表面不得出現長度大于150mm的縱向可見裂縫;

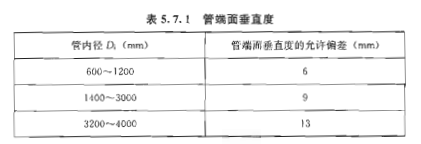

3 管面混凝土不應有缺料、掉角、孔洞等缺陷。端面應齊平、光滑、并與軸線垂直。端面垂直度應符合表5.7.1的規定;

4 外保護層不得出現空鼓、裂縫及剝落;
5 橡膠圈應符合本規范第5.6.5條規定。
5.7.2 承插式橡膠圈柔性接口施工時應符合下列規定:
1 清理管道承口內側、插口外部凹槽等連接部位和橡膠圈;
2 將膠圈套入插口上的凹槽內,保證橡膠圈在凹槽內受力均勻、沒有扭曲翻轉現象;
3 用配套的潤滑劑涂擦在承口內側和橡膠圈上,檢查涂覆是否完好;
4 插口上按要求做好安裝標記,以便檢查插入是否到位;
5 接口安裝時,將插口一次插入承口內,達到安裝標記為止;
6 安裝時接頭和管端應保持清潔;
7 安裝就位,放松緊管器具后進行下列檢查:
1 復核管節的高程和中心線;
2 用特定鋼尺插入承插口之間檢查膠圈部的環向位置,確認橡膠圈在同一深度;
3 接口處承口周圍不應被脹裂;
4 橡膠圈應無脫槽、擠出等現象;

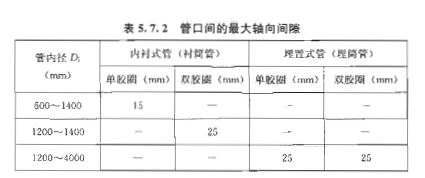

5 沿直線安裝時,插口端面與承口底部的軸向間隙應大于5mm,且不大于表5.7.2規定的數值。

5.7.3 采用鋼制管件連接時,管件應進行防腐處理。
5.7.4 現場合攏應符合以下規定:
1 安裝過程中,應嚴格控制合攏處上、下游管道接裝長度、中心位移偏差;
2 合攏位置宜選擇在沒有入孔或設備安裝孔的配件附近;
3 不允許在管道轉折處合攏;
4 現場合攏施工焊接不宜在當日高溫時段進行。

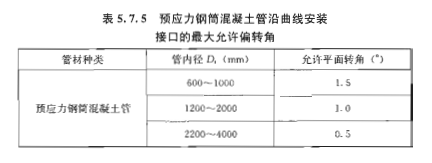

5.7.5 管道需曲線鋪設時,接口的最大允許偏轉角度應符合設計要求,設計無要求時應不大于表5.7.5規定的數值。

5.8 玻璃鋼管安裝
5.8.1 管節及管件的規格、性能應符合國家有關標準的規定和設計要求,進入施工現場時其外觀質量應符合下列規定:
1 內、外徑偏差、承口深度(安裝標記環)、有效長度、管壁厚度、管端面垂直度等應符合產品標準規定;
2 內、外表面應光滑平整,無劃痕、分層、針孔、雜質、破碎等現象;
3 管端面應平齊、無毛刺等缺陷;
4 橡膠圈應符合本規范第5.6.5條的規定。
5.8.2 接口連接、管道安裝除應符合本規范第5.7.2條的規定外,還應符合下列規定:
1 采用套筒式連接的,應清除套筒內側和插口外側的污漬和附著物;
2 管道安裝就位后.套筒式或承插式接口周圍不應有明顯變形和脹破;
3 施工過程中應防止管節受損傷,避免內表層和外保護層剝落;
4 檢查井、透氣井、閥門井等附屬構筑物或水平折角處的管節,應采取避免不均勻沉降造成接口轉角過大的措施;
5 混凝土或砌筑結構等構筑物墻體內的管節,可采取設置橡膠圈或中介層法等措施,管外壁與構筑物墻體的交界面密實、不滲漏。
5.8.3 管道曲線鋪設時,接口的允許轉角不得大于表5.8.3的規定。
